Tablica informacyjna budowy - co musisz wiedzieć?

17 lipca 2026

Tablica informacyjna budowy domu w trakcie prac. Widoczny dom w rusztowaniach i betonowy murek.

Spis treści

Przy większej inwestycji na działce albo przy remoncie, który wchodzi w reżim prawa budowlanego, liczy się nie tylko projekt i ekipa, ale też porządek formalny na terenie robót. Tablica informacyjna budowy to jeden z tych elementów, które wyglądają prosto, a w praktyce muszą spełnić kilka konkretnych wymogów: od treści, przez wymiary, po miejsce montażu. W tym artykule pokazuję, co dokładnie ma się na niej znaleźć, kto odpowiada za jej ustawienie, kiedy obowiązek w ogóle nie działa i jak uniknąć najczęstszych błędów.

Najważniejsze zasady, które warto znać przed startem robót

  • Tablica jest obowiązkowa przy budowie lub rozbiórce, a za jej umieszczenie odpowiada zwykle kierownik budowy.
  • Aktualny wzór przewiduje format prostokątny, żółte tło, czarne napisy i wysokość liter co najmniej 6 cm.
  • Na tablicy trzeba podać m.in. rodzaj robót, adres budowy, numer pozwolenia albo zgłoszenia oraz dane inwestora i kierownika budowy.
  • Tablica ma wisieć w miejscu widocznym od strony drogi publicznej lub dojazdu do niej, na wysokości pozwalającej na odczytanie.
  • Brak tablicy albo jej nieprawidłowe wykonanie może skończyć się grzywną i wezwaniem do poprawy.
  • Przy zwykłym remoncie wewnątrz lokalu obowiązek zwykle nie powstaje, ale przy większych robotach formalności mogą być takie same jak przy nowej inwestycji.

Po co w ogóle stawia się tablicę przy budowie

Ja traktuję taką tablicę jako urzędowy identyfikator placu robót. Ma ona od razu pokazać, co się buduje, kto za to odpowiada i pod jakim nadzorem odbywają się prace. To ważne nie tylko dla organów kontroli, ale też dla sąsiadów, ekip podwykonawczych i każdej osoby, która potrzebuje szybko ustalić podstawowe informacje o inwestycji.

W praktyce tablica jest potrzebna przede wszystkim tam, gdzie mamy do czynienia z budową albo rozbiórką w rozumieniu przepisów. Przy zwykłym odświeżeniu mieszkania, malowaniu czy wymianie wyposażenia nie ma sensu szukać dla niej miejsca, bo obowiązek zwykle nie powstaje. Inaczej wygląda sytuacja przy remoncie, który formalnie zahacza o roboty budowlane wymagające zgłoszenia albo pozwolenia - wtedy formalny porządek na placu zaczyna mieć znaczenie od pierwszego dnia.

Warto też pamiętać, że taka tablica nie jest ozdobą ani reklamą wykonawcy. Jej rolą jest informacja, a nie marketing, dlatego liczy się prostota, czytelność i zgodność z prawem. To prowadzi bezpośrednio do pytania, co dokładnie powinno się na niej znaleźć.

Jakie informacje muszą się na niej znaleźć

Aktualne przepisy są dość konkretne. Dobrze przygotowana tablica informacyjna nie może być przypadkowym wydrukiem z kilkoma nazwami firm. Ma zawierać zestaw danych, który pozwala szybko zidentyfikować inwestycję i osoby odpowiedzialne za prowadzenie robót.

Element Co wpisuje się na tablicy Dlaczego to ważne
Rodzaj robót i adres Krótki opis inwestycji oraz dokładny adres prowadzenia robót Ułatwia identyfikację miejsca i zakresu prac
Numer decyzji lub zgłoszenia Numer i data pozwolenia na budowę albo zgłoszenia oraz dane organu Pokazuje podstawę formalną prowadzenia robót
Inwestor Imię i nazwisko lub nazwa, adres i numer telefonu Pomaga ustalić stronę odpowiedzialną za inwestycję
Wykonawca Imię i nazwisko lub nazwa firmy, adres i telefon Ułatwia kontakt z ekipą prowadzącą roboty
Kierownik budowy i inni uczestnicy Dane kierownika budowy, kierowników robót, inspektora nadzoru i projektantów Wskazuje osoby nadzorujące i prowadzące proces budowlany
Telefony alarmowe Policja, straż pożarna, pogotowie oraz numer okręgowego inspektora pracy Ma znaczenie przy awarii, wypadku lub kontroli

Zwracam uwagę na jedną rzecz, bo w sieci wciąż krąży sporo starych opisów: obecnie wysokość liter i cyfr powinna wynosić co najmniej 6 cm. Starsze materiały czasem podają 4 cm, ale przy aktualnym brzmieniu przepisów lepiej trzymać się nowszego wymogu, żeby nie poprawiać tablicy po fakcie.

W praktyce najlepiej nie upychać treści na siłę. Jeśli brakuje miejsca, oznacza to zwykle, że projekt tablicy jest źle rozplanowany albo ktoś próbował użyć zbyt małego formatu. A skoro treść ma być czytelna, to równie ważne stają się wymiary i sposób montażu.

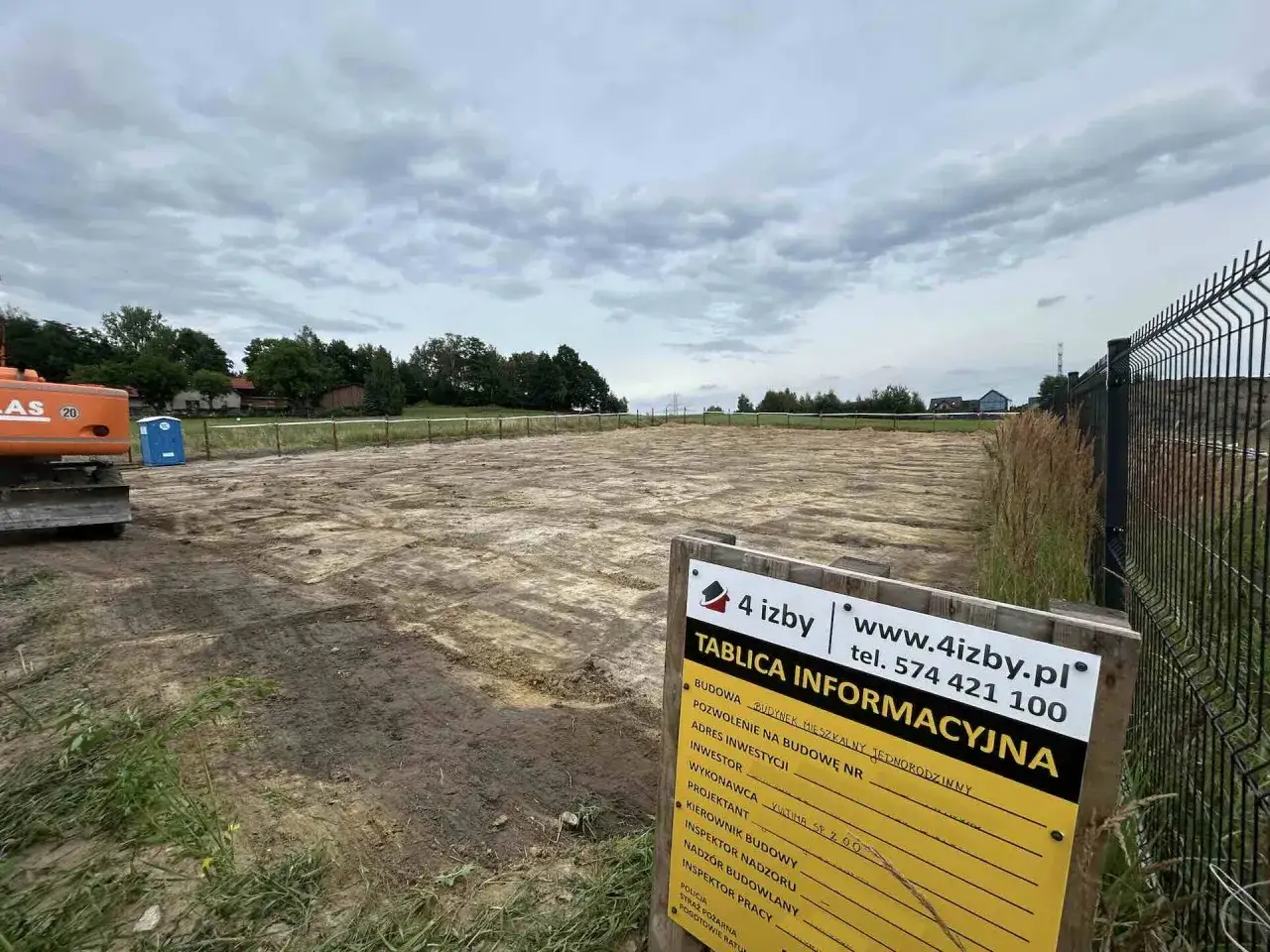

Tablica informacyjna budowy z danymi wykonawcy i inwestora na placu budowy.

Jak powinna wyglądać i gdzie ją zamontować

Przepisy wymagają prostokątnej, sztywnej płyty w kolorze żółtym z czarnymi napisami. Dla mnie najważniejsze jest jednak to, że tablica ma być czytelna z dystansu, a nie tylko zgodna z formalnym wzorem. Dlatego materiał musi znosić deszcz, wiatr, promienie UV i przypadkowe zabrudzenia z placu budowy.

Obowiązujący wymiar to 90 x 70 cm. W praktyce najczęściej wybiera się trwałe tworzywo, takie jak PCV, albo inny materiał odporny na warunki atmosferyczne. Sama powierzchnia nie może być miękka jak zwykły baner, bo tablica ma zachować kształt i nie falować na wietrze.

Miejsce montażu też nie jest przypadkowe. Tablicę umieszcza się w widocznym miejscu od strony drogi publicznej lub dojazdu do takiej drogi, na wysokości umożliwiającej odczytanie treści. W praktyce zwykle oznacza to front ogrodzenia albo inne miejsce, które widać od strony dojazdu, a nie boczną ścianę działki czy głębię terenu.

  • Nie wieszaj jej za wysoko, bo tekst stanie się nieczytelny.
  • Nie chowaj jej za kontenerem, materiałami albo tymczasowym ogrodzeniem.
  • Nie montuj jej na kruchej powierzchni, która po kilku tygodniach się odkształci.
  • Nie licz na folię lub wydruk bez usztywnienia, jeśli tablica ma wisieć długo.

Jeżeli inwestycja jest prowadzona przy domu jednorodzinnym, ten etap bywa prosty, ale na większych placach budowy łatwo o chaos. Dobra lokalizacja tablicy oszczędza czas przy kontroli i zmniejsza ryzyko, że ktoś uzna ją za źle umieszczoną. Następny krok to odpowiedź na pytanie, kto formalnie odpowiada za jej ustawienie i jak długo powinna pozostać na miejscu.

Kto odpowiada za montaż i jak długo tablica ma wisieć

Co do zasady za umieszczenie tablicy odpowiada kierownik budowy. Jeśli jednak inwestycja należy do tych, w których nie trzeba ustanawiać kierownika budowy, obowiązek przechodzi na inwestora. To ważne rozróżnienie, bo przy mniejszych albo uproszczonych przedsięwzięciach ludzie często zakładają, że skoro nie ma kierownika, to nie ma też żadnych wymogów informacyjnych. To nie zawsze jest prawda.

Tablica ma pozostać na miejscu do momentu zakończenia formalnego etapu robót. W przypadku obiektów wymagających pozwolenia na użytkowanie zostaje do uzyskania tej decyzji, przy budowie wymagającej zgłoszenia zakończenia budowy - do czasu, aż organ nadzoru budowlanego nie wniesie sprzeciwu, a przy innych robotach do zakończenia prac. To praktyczny detal, ale bardzo ważny, bo zbyt wczesne zdjęcie tablicy może być tak samo problematyczne jak jej brak na starcie.

Ja radzę traktować ten obowiązek jak część organizacji budowy, a nie jak jednorazowy zakup. Tablica powinna być czytelna przez cały czas trwania prac, więc trzeba też pilnować aktualności numerów telefonów i danych osób funkcyjnych. Jeśli w trakcie inwestycji zmienia się kierownik budowy, trzeba dopilnować, by informacje na tablicy nadal były zgodne z rzeczywistością.

Jest jeszcze jedna rzecz, którą warto rozumieć od razu: nie każda budowa jest objęta tym obowiązkiem w takim samym zakresie. To prowadzi do najczęstszych wyjątków i wyłączeń.

Kiedy obowiązek nie działa albo można go wyłączyć

Nie każda inwestycja musi mieć tablicę w standardowym modelu. Prawo przewiduje wyłączenia między innymi dla niektórych budów bez obowiązku ustanowienia kierownika budowy, dla obiektów służących obronności i bezpieczeństwu państwa oraz dla obiektów liniowych. Dodatkowo organ administracji architektoniczno-budowlanej może, na wniosek inwestora, wyłączyć stosowanie części obowiązków, jeśli roboty są mało skomplikowane albo przemawiają za tym inne ważne względy.

To nie jest jednak furtka dla każdego, kto chce uprościć formalności. W praktyce takie wyłączenie wymaga uzasadnienia i nie działa automatycznie. Jeśli ktoś prowadzi zwykłą budowę domu albo większy remont z pełnym trybem formalnym, nie powinien zakładać, że wyjątek da się zastosować tylko dlatego, że inwestycja wydaje się niewielka.

Przy remontach w mieszkaniach najwięcej nieporozumień wynika z mieszania pojęć. Remont kosmetyczny, jak malowanie czy wymiana wykończenia, to co innego niż przebudowa ścian, ingerencja w konstrukcję albo roboty wymagające zgłoszenia. Właśnie dlatego zawsze sprawdzam najpierw, jakie formalnie roboty są prowadzone, a dopiero potem oceniam, czy tablica jest konieczna.

Skoro wiadomo już, kiedy obowiązek działa, warto odróżnić tablicę od innych dokumentów i ogłoszeń, które często stawia się obok niej.

Tablica, ogłoszenie bhp i dziennik budowy to nie to samo

Na placu budowy te trzy rzeczy bywają mylone, a to częsty błąd. Tablica informacyjna służy do podstawowej identyfikacji inwestycji. Ogłoszenie bhp dotyczy danych związanych z bezpieczeństwem pracy i ochroną zdrowia. Z kolei dziennik budowy jest urzędowym dokumentem przebiegu robót i nie zastępuje żadnej z tych dwóch form.

Element Do czego służy Kiedy jest potrzebny Gdzie go umieścić
Tablica informacyjna Identyfikuje inwestycję i osoby odpowiedzialne Przy budowie lub rozbiórce objętej przepisami Widocznie od strony drogi publicznej lub dojazdu
Ogłoszenie bhp Podaje dane o terminach, liczbie pracowników i planie bezpieczeństwa Gdy prace trwają dłużej niż 30 dni roboczych i jednocześnie zatrudnia się co najmniej 20 osób albo zakres przekracza 500 osobodni Obok tablicy informacyjnej, w miejscu czytelnym
Dziennik budowy Rejestruje przebieg robót, zdarzenia i wpisy uczestników procesu budowlanego Gdy roboty wymagają prowadzenia dziennika Na terenie budowy, w bezpiecznym miejscu dostępnym dla upoważnionych osób

Najprościej mówiąc: tablica pokazuje, co i przez kogo się buduje, ogłoszenie bhp pokazuje, jak zorganizowane jest bezpieczeństwo, a dziennik budowy dokumentuje co się działo dzień po dniu. W praktyce te trzy elementy wzajemnie się uzupełniają, ale nie wolno ich mylić ani traktować zamiennie.

Jeśli budowa obejmuje duży front robót i dużą liczbę pracowników, warto zadbać o kompletność całego zestawu od razu. Z doświadczenia wiem, że późniejsze poprawki są droższe czasowo niż przygotowanie wszystkiego przed pierwszym wejściem ekipy na teren.

Najczęstsze błędy i realny koszt poprawnej tablicy

Najwięcej problemów nie robi sama tablica, tylko jej niedbałe przygotowanie. Widziałem już wersje, które formalnie istniały, ale były praktycznie bezużyteczne, bo nikt nie mógł ich odczytać albo zawierały nieaktualne dane. To właśnie takie detale najczęściej kończą się wezwaniem do poprawy.

  • Zbyt mała czcionka, zwłaszcza przy próbie zmieszczenia wszystkiego na małym formacie.
  • Brak numeru telefonu kierownika budowy albo wpisanie starego numeru.
  • Nieaktualny numer pozwolenia, zgłoszenia lub niewłaściwa nazwa organu.
  • Montaż w miejscu niewidocznym z drogi albo zasłoniętym przez ogrodzenie i materiały.
  • Użycie miękkiego, nietrwałego nośnika, który po deszczu wygina się i blaknie.
  • Za późne ustawienie tablicy, już po rozpoczęciu robót.

Za naruszenie obowiązków związanych z prowadzeniem budowy, w tym z umieszczeniem tablicy, przepisy przewidują karę grzywny. W praktyce to zwykle wystarcza, żeby inwestor i kierownik budowy potraktowali temat poważnie, bo przy większej inwestycji dodatkowe poprawki organizacyjne są po prostu niepotrzebnym kosztem.

Jeśli chodzi o sam wydatek, gotowa tablica z marketu budowlanego lub sklepu branżowego to zazwyczaj wydatek rzędu około 30-100 zł za samą płytę, zależnie od materiału, jakości nadruku i personalizacji. Tańsze wersje bywają wystarczające przy prostszych pracach, ale przy dłuższej budowie lepiej postawić na sztywną i odporną płytę, bo różnica cenowa jest niewielka w porównaniu z kosztami całej inwestycji.

To właśnie dlatego traktuję tablicę nie jako formalny drobiazg, tylko jako mały element, który powinien od początku pasować do organizacji całej budowy. A na koniec zostaje już tylko praktyczna lista rzeczy, które sprawdzam tuż przed startem robót.

Co sprawdzić przed startem robót, żeby nie wracać do poprawki

Zanim pierwsza ekipa wejdzie na teren budowy, sprawdzam cztery rzeczy: czy dane na tablicy są zgodne z decyzją albo zgłoszeniem, czy numer telefonu kierownika jest aktualny, czy tablica wisi od strony dojazdu i czy materiał wytrzyma pogodę przez kilka tygodni lub miesięcy. To niewielki zestaw kontroli, ale on zwykle decyduje o tym, czy temat zamyka się w jeden dzień, czy wraca po kontroli lub po pierwszym większym deszczu.

  • Sprawdź zgodność numeru pozwolenia lub zgłoszenia z dokumentacją.
  • Zweryfikuj dane inwestora, wykonawcy i kierownika budowy.
  • Upewnij się, że tablica jest czytelna z ulicy i nie zasłaniają jej elementy ogrodzenia.
  • Wybierz nośnik odporny na warunki zewnętrzne, a nie tylko ładny wydruk.

Przy inwestycjach związanych z domem, mieszkaniem czy przygotowaniem nieruchomości do sprzedaży porządnie oznaczony teren budowy daje bardzo dobre pierwsze wrażenie. Pokazuje, że formalności są pod kontrolą, a cały proces nie jest prowadzony przypadkowo - i właśnie to zwykle odróżnia sprawnie zorganizowaną budowę od tej, która zaczyna się od poprawek.

FAQ - Najczęstsze pytania

Zazwyczaj odpowiada za to kierownik budowy. Jeśli jednak inwestycja nie wymaga jego ustanowienia, obowiązek przechodzi na inwestora. Tablica powinna być widoczna i czytelna przez cały czas trwania robót.

Obowiązujący wymiar tablicy to 90 x 70 cm. Powinna być wykonana ze sztywnego, żółtego materiału z czarnymi napisami. Wysokość liter i cyfr musi wynosić co najmniej 6 cm, aby zapewnić czytelność z dystansu.

Tablica musi zawierać rodzaj robót, adres budowy, numer pozwolenia/zgłoszenia, dane inwestora, wykonawcy, kierownika budowy oraz telefony alarmowe. Ważne jest, aby wszystkie dane były aktualne i zgodne z dokumentacją.

Obowiązek nie dotyczy wszystkich inwestycji. Wyłączenia obejmują m.in. niektóre budowy bez kierownika, obiekty obronności czy liniowe. Przy prostych remontach wewnętrznych, które nie wymagają zgłoszenia, tablica również nie jest konieczna.

Brak tablicy lub jej nieprawidłowe wykonanie może skutkować nałożeniem kary grzywny. Organy nadzoru budowlanego mogą również wezwać do usunięcia uchybień, co wiąże się z dodatkowymi kosztami i opóźnieniami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

tablica informacyjna budowy tablica budowlana wymogi tablica budowy przepisy co na tablicy informacyjnej budowy wymiary tablicy budowlanej

Udostępnij artykuł

Alan Piotrowski

Alan Piotrowski

Nazywam się Alan Piotrowski i od 11 lat zajmuję się rynkiem nieruchomości. Moje zainteresowanie tym obszarem zaczęło się, gdy jako młody człowiek miałem okazję obserwować, jak zmieniają się lokalne społeczności i ich potrzeby. Fascynuje mnie, jak właściwie dobrana nieruchomość może wpłynąć na życie ludzi, dlatego staram się dzielić swoją wiedzą na ten temat. W moich tekstach piszę o różnych aspektach rynku nieruchomości, od analizy trendów po porady dotyczące zakupu i sprzedaży mieszkań. Zawsze dbam o to, aby informacje, które przekazuję, były rzetelne, zrozumiałe i aktualne. Dokładam starań, aby skomplikowane zagadnienia przedstawiać w przystępny sposób, a także porównuję różne źródła, aby zapewnić moim czytelnikom pełny obraz sytuacji. Cieszę się, że mogę dzielić się swoją wiedzą i pomagać innym w podejmowaniu świadomych decyzji dotyczących nieruchomości.
