Mapa do celów projektowych - Poradnik, który oszczędzi Twój czas

17 lipca 2026

Ołówek spoczywa na złożonej mapa do celów projektowych przedstawiającej miasto z budynkami, rzeką i polami.

Spis treści

Przy budowie domu, przyłącza albo rozbudowie działki kluczowa bywa dobrze przygotowana mapa do celów projektowych, bo to od niej zaczyna się sensowny projekt, a nie od zgadywania, co naprawdę jest w terenie. Ten tekst wyjaśnia, kiedy taki dokument jest potrzebny, co powinien zawierać, ile trwa jego przygotowanie i gdzie najczęściej pojawiają się kosztowne pomyłki. Dorzucam też praktyczne wskazówki z perspektywy inwestora, który chce przejść przez formalności bez niepotrzebnych opóźnień.

Najważniejsze informacje przed zleceniem mapy

  • Taki dokument jest potrzebny przy większości inwestycji wymagających projektu budowlanego, a także przy wybranych zgłoszeniach, na przykład dla przyłączy i części instalacji gazowych.
  • Najlepsza mapa opiera się na aktualnych danych z zasobu, ale jest uzupełniona o pomiary terenowe i informacje wskazane przez projektanta.
  • Skala zależy od rodzaju inwestycji: dla działki budowlanej zwykle nie mniej niż 1:500, dla większych obszarów 1:1000 albo 1:2000.
  • Na domu jednorodzinnym przygotowanie trwa najczęściej kilka tygodni, a przy rozległych lub liniowych inwestycjach dłużej.
  • Najwięcej problemów powoduje zamawianie dokumentu za późno, zbyt mały zakres opracowania i mylenie go ze zwykłym wydrukiem mapy.

Kiedy mapa do celów projektowych jest naprawdę potrzebna

W praktyce ten dokument staje się niezbędny wtedy, gdy inwestycja ma trafić do projektu budowlanego albo do zgłoszenia, które wymaga precyzyjnego opracowania terenu. Dotyczy to nie tylko nowego domu, ale też rozbudowy, nadbudowy, budowy przyłączy, instalacji gazowej ze zbiornikiem oraz wielu sytuacji, w których projektant musi wiedzieć, gdzie biegną granice, sieci i elementy zagospodarowania działki.

Najprościej mówiąc: jeśli teren ma być czymś zabudowany, rozkopany, uzbrojony albo zmieniony formalnie, zwykły wydruk z geoportalu nie wystarczy. Przy remoncie wewnątrz mieszkania najczęściej taki dokument nie jest potrzebny, ale gdy remont przechodzi w przebudowę, dobudowę, zmianę sposobu użytkowania albo nowe przyłącze, sytuacja wygląda już inaczej. Z mojego doświadczenia właśnie tu pojawia się najwięcej nieporozumień, bo inwestorzy zakładają, że „to tylko mała zmiana”, a urząd i projektant patrzą na zakres robót znacznie szerzej.

Warto też pamiętać o zakupie działki lub domu z myślą o przyszłej rozbudowie. Taki dokument potrafi szybko pokazać, czy na parceli naprawdę da się postawić dodatkowy garaż, przesunąć wjazd albo dołożyć taras bez konfliktu z mediami i granicą gruntu. Skoro wiadomo już, kiedy ten etap ma sens, dobrze zobaczyć, co dokładnie powinno się na nim znaleźć.

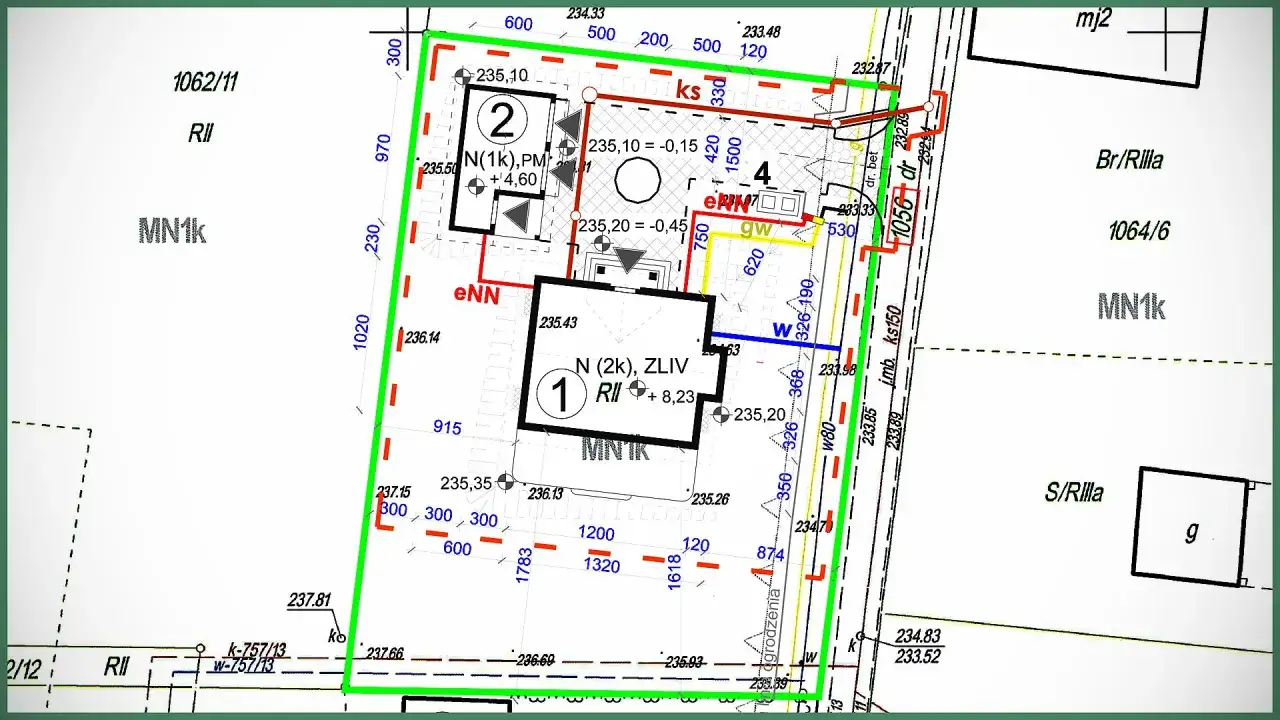

Mapa do celów projektowych z zaznaczonymi budynkami (1, 2, 4) i granicami działek.

Co powinna zawierać i dlaczego skala ma znaczenie

Dobra mapa nie jest „ładnym rysunkiem”, tylko narzędziem projektowym. Musi pokazywać rzeczy, na których da się bezpiecznie oprzeć decyzje projektanta: szczegóły terenowe z mapy zasadniczej, zieleń wysoką, pomniki przyrody, sieci uzbrojenia, linie zabudowy, a także inne elementy wskazane przez projektanta lub inwestora. Jeśli pojawiają się dodatkowe obiekty, potrzebna jest czytelna legenda, żeby nie było wątpliwości, co jest stanem faktycznym, a co dopisanym elementem opracowania.

Element opracowania Po co jest ważny
Granice i szczegóły terenowe Pozwalają ustawić budynek, podjazd lub przyłącze w zgodzie z rzeczywistym układem działki.
Sieci uzbrojenia terenu Chronią przed kolizją projektu z wodą, kanalizacją, gazem, energią i telekomunikacją.
Zieleń wysoka i pomniki przyrody Pomagają uniknąć błędów przy wycince, nasadzeniach i planowaniu dojść lub dojazdów.
Miary liniowe i dodatkowe informacje Ułatwiają projektantowi dopracowanie rzędnych, odległości i wrysowania obiektu.
Opis techniczny mapy Potwierdza skalę, układ współrzędnych, wykonawcę i zakres aktualizacji.

Skala nie jest detalem drugorzędnym. Dla działki budowlanej przyjmuje się nie mniej niż 1:500, dla zespołów obiektów i terenów przemysłowych nie mniej niż 1:1000, a dla rozległych terenów i obiektów liniowych 1:2000. Im większy i bardziej rozproszony teren, tym mniejsza szczegółowość odwzorowania, dlatego zbyt mała skala przy małej działce po prostu utrudnia projektowanie. Z mojego punktu widzenia to właśnie skala najczęściej zdradza, czy dokument był zamówiony pod realną potrzebę, czy tylko „żeby coś było”.

Gdy już wiadomo, jak taka mapa wygląda, zostaje pytanie o sam proces: skąd bierze się finalny plik i dlaczego jedne opracowania są gotowe szybciej, a inne przeciągają się tygodniami.

Jak powstaje taka mapa krok po kroku

Proces zaczyna się od zgłoszenia pracy geodezyjnej i pobrania materiałów z państwowego zasobu. Geodeta analizuje aktualną mapę zasadniczą, dokumenty planistyczne i informacje o działce, a potem jedzie w teren, żeby porównać stan papierowy z rzeczywistością. To porównanie jest ważniejsze, niż wielu inwestorów sądzi, bo teren potrafi zmienić się szybciej niż dokumentacja w urzędzie.

  1. Zgłoszenie pracy i pobranie materiałów z zasobu.
  2. Analiza zakresu inwestycji oraz dokumentów planistycznych.
  3. Pomiar sytuacyjny i wysokościowy w terenie.
  4. Aktualizacja opracowania o brakujące lub zmienione elementy.
  5. Weryfikacja i przyjęcie do zasobu albo wydanie oświadczenia o pozytywnym wyniku weryfikacji.
  6. Przekazanie gotowego opracowania projektantowi.

Przeczytaj również: Jak wygląda azbest? Rozpoznaj go przed remontem!

Kiedy geodeta musi wrócić do granic działki

To ważny niuans, bo nie każdy o nim wie. Jeżeli budynek ma stanąć w odległości mniejszej lub równej 4 metrów od granicy działki, a inny obiekt budowlany mniejszej lub równej 3 metrów, przy braku wystarczająco dokładnych danych geodeta może być zmuszony do określenia położenia punktów granicznych w terenie. Gdy granice nie są oznaczone albo nie da się ich jednoznacznie odczytać, wcześniejsze ustalenie przebiegu granic staje się konieczne. To nie jest formalność dla samej formalności, tylko sposób na uniknięcie późniejszego konfliktu z sąsiadem albo błędu w usytuowaniu obiektu.

Na końcu dokument powinien mieć podpis osoby z odpowiednimi uprawnieniami, a w wersji elektronicznej także właściwy podpis kwalifikowany, osobisty albo zaufany. Dzięki temu projektant nie pracuje na „szkicu roboczym”, tylko na opracowaniu, które przeszło pełną ścieżkę geodezyjną. A skoro proces jest wieloetapowy, naturalnie pojawia się porównanie z innymi dokumentami, które inwestorzy często mylą ze sobą.

Czym różni się od mapy zasadniczej i inwentaryzacji powykonawczej

Tu najłatwiej o kosztowną pomyłkę. Mapa zasadnicza jest punktem wyjścia, ale sama w sobie zwykle nie wystarcza do projektu, bo może nie odzwierciedlać najnowszego stanu w terenie. Z kolei inwentaryzacja powykonawcza pojawia się dopiero po zakończeniu budowy i pokazuje, co rzeczywiście zostało wykonane.

Dokument Kiedy się go używa Do czego służy
Mapa zasadnicza Na etapie rozpoznania terenu Stanowi bazę danych, ale nie zawsze ma dość aktualne szczegóły do projektu.
Mapa projektowa Przed rozpoczęciem inwestycji Łączy dane z zasobu z pomiarem terenowym i materiałami potrzebnymi projektantowi.
Inwentaryzacja powykonawcza Po zakończeniu robót Potwierdza faktyczne położenie obiektów po budowie lub przebudowie.

W praktyce inwestor powinien myśleć o tych dokumentach jak o kolejnych etapach jednej układanki, a nie o zamiennikach. Najpierw opracowanie do projektu, potem realizacja, a na końcu inwentaryzacja powykonawcza. Jeśli ktoś próbuje skrócić ten łańcuch, zwykle wraca do niego poprawkami, opóźnieniami i dodatkowymi kosztami. To prowadzi wprost do pytania o czas i pieniądze, bo właśnie tam najczęściej rozjeżdżają się oczekiwania z rzeczywistością.

Ile trwa i ile kosztuje przygotowanie mapy

Na czas i cenę wpływa nie tylko metraż działki, ale też stopień zagospodarowania terenu, aktualność materiałów w zasobie, liczba sieci, wymagania projektanta i to, czy trzeba robić dodatkowe pomiary granic. Dla typowej działki pod dom jednorodzinny realny termin to często 2-4 tygodnie, choć przy prostych sprawach bywa szybciej, a przy trudniejszych dłużej. Przy inwestycjach liniowych albo rozległych obszarach proces potrafi wydłużyć się do 2-3 miesięcy.

Rodzaj inwestycji Orientacyjny czas Orientacyjny koszt Co najczęściej podbija wycenę
Typowa działka pod dom jednorodzinny 2-4 tygodnie Najczęściej 1000-3000 zł Gęsta zabudowa, dużo uzbrojenia, brak aktualnych materiałów.
Działka trudniejsza albo mocno zurbanizowana 3-6 tygodni Najczęściej powyżej 2000 zł Dodatkowe pomiary, większa liczba detali i więcej pracy w terenie.
Inwestycja liniowa lub rozległy teren od kilku tygodni do 2-3 miesięcy Wycena indywidualna, zwykle wyraźnie wyższa Długość odcinka, liczba obiektów i konieczność aktualizacji na dużym obszarze.

Nie przywiązywałbym się jednak ślepo do najniższej ceny. Tania oferta ma sens tylko wtedy, gdy obejmuje pełny zakres opracowania i nie wymaga późniejszych poprawek. Z mojego doświadczenia najdroższe okazują się nie same usługi geodezyjne, ale opóźnienia projektu, bo ktoś zamówił dokument zbyt późno albo w złym zakresie. Żeby tego uniknąć, trzeba wiedzieć, jakie błędy pojawiają się najczęściej.

Najczęstsze błędy, które psują harmonogram inwestycji

Największy błąd to zamawianie opracowania dopiero wtedy, gdy projektant już czeka na komplet dokumentów. Drugim klasykiem jest zbyt wąski zakres: inwestor pokazuje jedynie samą działkę, a później okazuje się, że projekt wymaga jeszcze pasa otoczenia, sąsiednich sieci albo dokładniejszych danych o granicy. Trzeci problem to mylenie tego dokumentu z kopią mapy pobraną z internetu albo z archiwalnym wydrukiem, który nie uwzględnia zmian w terenie.

  • Zlecenie za późno, po rozpoczęciu projektu.
  • Zbyt mały obszar opracowania.
  • Brak informacji o planowanych przyłączach, wjeździe albo rozbudowie przy granicy.
  • Założenie, że stara mapa nadal jest wystarczająco aktualna.
  • Pominięcie sprawdzenia, czy opracowanie ma właściwe podpisy i klauzulę.
  • Brak przekazania geodecie istotnych założeń projektowych, na przykład planowanej lokalizacji domu czy zbiornika gazu.

Do tego dochodzi jeszcze jeden, mniej oczywisty błąd: inwestor nie mówi, co naprawdę chce zbudować za rok albo za dwa lata. A to właśnie przyszły zakres inwestycji decyduje o tym, czy dziś zamówiona mapa będzie przydatna również później. Dlatego ostatni krok przed przekazaniem dokumentu projektantowi zawsze powinien być bardzo zwyczajny, ale wyjątkowo skuteczny.

Zanim przekażesz mapę projektantowi sprawdź te elementy

Ja przed oddaniem dokumentu zrobiłbym krótki przegląd techniczny. To zajmuje kilka minut, a potrafi oszczędzić tygodnie czekania na poprawki. Najważniejsze jest to, żeby dokument był spójny z planowaną inwestycją, a nie tylko „ładnie wyglądał” w wersji PDF.

  • Czy widać granice działki i opis obszaru opracowania.
  • Czy zaznaczono sieci, które mogą kolidować z budynkiem, dojazdem albo przyłączem.
  • Czy skala odpowiada skali całego zamierzenia.
  • Czy opis techniczny zawiera układ współrzędnych, wykonawcę i datę opracowania.
  • Czy dokument ma klauzulę urzędową albo właściwe potwierdzenie weryfikacji.
  • Czy projektant dostał informację o nietypowych ograniczeniach, na przykład bliskiej zabudowie przy granicy.

Dobrze przygotowane opracowanie geodezyjne oszczędza korekty projektu, nerwy w urzędzie i dodatkowe wyjazdy geodety. Jeśli inwestycja zaczyna się od gruntu, ja zawsze traktuję ten dokument jak pierwszy realny test, czy plan da się zbudować bez kosztownych niespodzianek.

FAQ - Najczęstsze pytania

Mapa jest konieczna przy większości inwestycji wymagających projektu budowlanego lub zgłoszenia, np. budowa domu, rozbudowa, przyłącza, instalacje gazowe. Służy do precyzyjnego opracowania terenu, by projektant miał aktualne dane o granicach, sieciach i zagospodarowaniu działki.

Mapa zasadnicza to baza danych, często nieodzwierciedlająca najnowszego stanu terenu. Mapa do celów projektowych łączy dane z zasobu z aktualnym pomiarem terenowym i jest uzupełniona o elementy kluczowe dla projektanta, stając się narzędziem projektowym, a nie tylko informacyjnym.

Czas i koszt zależą od złożoności działki i inwestycji. Dla typowej działki pod dom jednorodzinny to 2-4 tygodnie i 1000-3000 zł. Przy trudniejszych terenach proces może trwać dłużej i być droższy. Najdroższe są opóźnienia wynikające z zamówienia mapy za późno lub w złym zakresie.

Główne błędy to zamawianie mapy zbyt późno, zbyt mały obszar opracowania (np. tylko działka, bez otoczenia), mylenie jej z nieaktualną kopią z internetu oraz brak przekazania geodecie pełnych założeń projektowych. To prowadzi do opóźnień i dodatkowych kosztów.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mapa do celów projektowych mapa do celów projektowych cena mapa do celów projektowych ile trwa mapa do celów projektowych co zawiera

Udostępnij artykuł

Kajetan Michalak

Kajetan Michalak

Nazywam się Kajetan Michalak i od pięciu lat zajmuję się rynkiem nieruchomości. Moje zainteresowanie tym obszarem zaczęło się, gdy sam poszukiwałem idealnego miejsca do życia. Zrozumiałem, jak wiele czynników wpływa na decyzje dotyczące zakupu czy wynajmu mieszkań, co zainspirowało mnie do dzielenia się swoją wiedzą i doświadczeniem z innymi. Piszę o różnych aspektach nieruchomości, od analizy trendów rynkowych po porady dotyczące inwestycji. Zawsze staram się dostarczać rzetelne i zrozumiałe informacje, a także zestawiać różne źródła, aby pomóc czytelnikom podejmować świadome decyzje. Moim celem jest uproszczenie skomplikowanych zagadnień oraz dostarczenie aktualnych danych, które mogą być przydatne zarówno dla osób szukających swojego pierwszego mieszkania, jak i dla doświadczonych inwestorów.
