Uziom fundamentowy to jeden z tych elementów budowy, których nie widać po wykończeniu, ale później trudno je poprawić. W tym artykule pokazuję, jak działa takie rozwiązanie, kiedy ma przewagę nad innymi metodami, ile może kosztować i jakie błędy najczęściej wychodzą dopiero przy odbiorze. Dorzucam też praktyczne różnice między nowym domem a remontem istniejącego budynku, bo właśnie tam pojawia się najwięcej kosztownych decyzji.
Najważniejsze rzeczy, które trzeba wiedzieć od razu
- Najlepszy moment na wykonanie uziemienia w fundamencie to etap zbrojenia i betonowania.
- W ciągłym, dobrze przewiązanym zbrojeniu układ działa stabilnie i zwykle wymaga najmniej późniejszych przeróbek.
- W istniejącym budynku częściej wybiera się otok lub sondy pionowe, bo fundamentu nie da się już sensownie odtworzyć bez ingerencji w konstrukcję.
- Połączenia i materiał są równie ważne jak sam projekt, bo od nich zależą korozja i ciągłość elektryczna.
- W 2026 roku sama robocizna przy ułożeniu bednarki w prostych pracach to zwykle ok. 50-70 zł/mb, a przy trudniejszych 60-85 zł/mb.

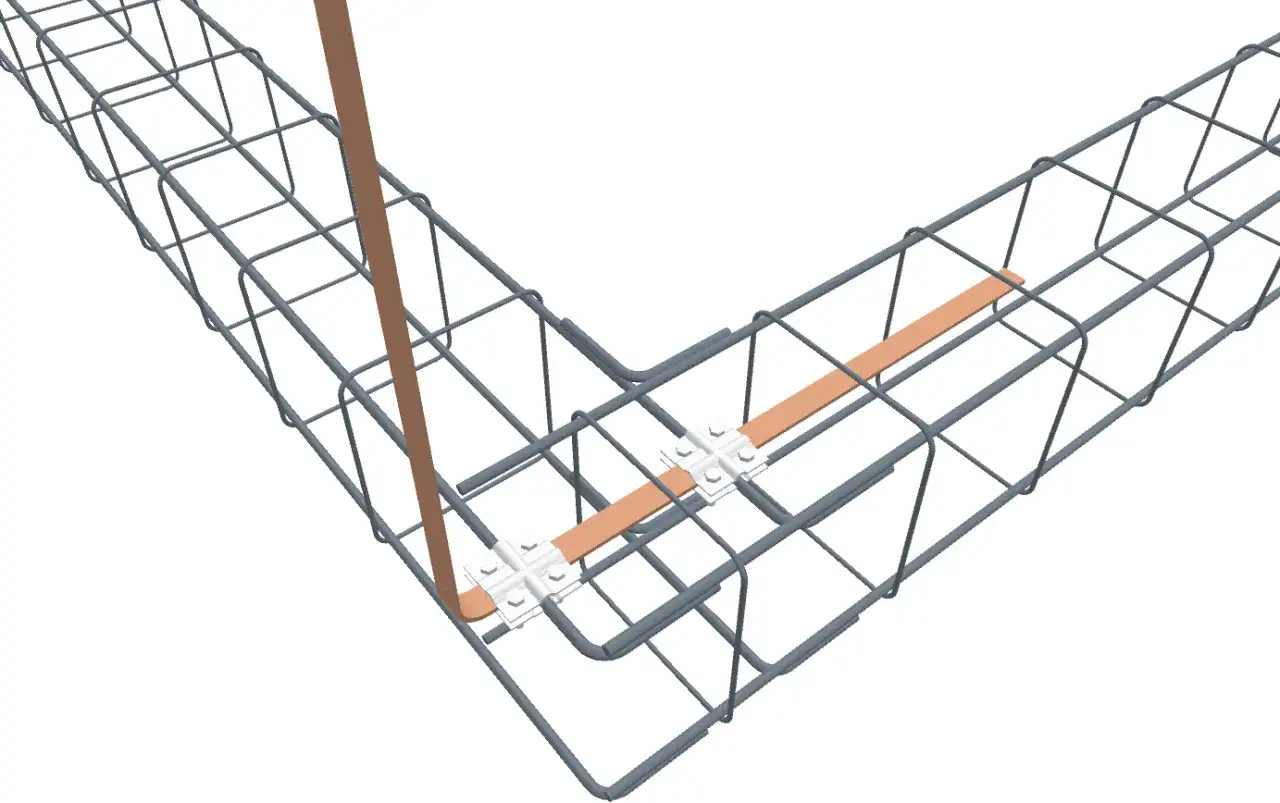

Jak działa uziemienie w fundamencie i kiedy ma sens
Patrzę na to przede wszystkim jak na drogę, którą prąd ma bezpiecznie rozproszyć się w gruncie. Im większa powierzchnia styku z ziemią i im stabilniejsze warunki wokół fundamentu, tym zwykle bardziej przewidywalne zachowanie układu. Dlatego takie rozwiązanie działa dobrze w nowych domach z żelbetowym fundamentem, ale traci sens tam, gdzie konstrukcja nie daje ciągłej, pewnej drogi przewodzenia.
W polskich przepisach wprost wskazuje się metalowe konstrukcje budynków i zbrojenia fundamentów jako elementy, które mogą pełnić funkcję uziomu. To ważne, bo nie chodzi o „dodatkowy drut w betonie”, tylko o świadomie zaprojektowaną część całego systemu ochrony przeciwporażeniowej i odgromowej. Ja traktuję to jako bazę, a nie ozdobnik do instalacji.
- Najlepiej działa w nowym budynku z ciągłym zbrojeniem.
- Nie zastępuje dobrze zaprojektowanych połączeń wyrównawczych i ochrony odgromowej.
- Może być niewystarczające w małych lub nietypowych fundamentach, gdzie trzeba je wesprzeć dodatkowym uziomem.
Jeśli ten punkt startowy jest jasny, przechodzę do wykonania, bo właśnie tam najłatwiej o błąd, którego nie da się już poprawić bez kucia.

Jak wygląda wykonanie na etapie budowy
Najbezpieczniej planować to razem z elektrykiem, kierownikiem budowy i zbrojarzem, zanim beton trafi do szalunku. Potrzebne są nie tylko same pręty albo bednarka, ale też miejsce na wyprowadzenie przewodu do GSU, czyli głównej szyny uziemiającej, gdzie zbiegają się połączenia ochronne instalacji.
Co trzeba ustalić przed zbrojeniem
Na tym etapie sprawdzam trzy rzeczy: czy fundament będzie miał ciągłe zbrojenie, gdzie trafi punkt wyprowadzenia oraz czy przewidziano miejsce dostępne po wykończeniu. W praktyce to decyduje o tym, czy cały układ będzie można później zbadać i podłączyć do reszty instalacji bez improwizacji. Jeśli projekt tego nie porządkuje, wykonawcy zaczynają zgadywać, a to zwykle kosztuje najwięcej.

Jak wygląda połączenie z instalacją
Pręty zbrojeniowe powinny być połączone tak, aby prąd miał nieprzerwany tor przepływu po całym obwodzie i między sekcjami fundamentu. W praktyce oznacza to staranne wiązanie albo spawanie zgodnie z projektem, a nie „byle dotknęło”. Wyprowadzenie robi się w miejscu dostępnym po wykończeniu, zwykle w strefie technicznej, przy rozdzielnicy lub w pobliżu wejścia instalacji.
Przeczytaj również: Mur szczytowy - jak go wzmocnić i docieplić?
Co powinno trafić do dokumentacji
Ja zawsze oczekuję prostego potwierdzenia trzech rzeczy: połączenia są mechanicznie pewne, przewód wyprowadzający jest oznaczony, a miejsce przyszłego pomiaru jest przewidziane w projekcie. To drobiazgi tylko z pozoru. Po zalaniu fundamentu błędy przestają być drobiazgami i zaczynają kosztować realne pieniądze.
Gdy te warunki są spełnione, cała instalacja zyskuje trwałą bazę, a kolejnym krokiem staje się dobór materiałów i zabezpieczenie połączeń przed korozją.
Jakie materiały wytrzymują najdłużej
W tym temacie nie wygrywa jeden „najlepszy” materiał na wszystko. Liczy się grunt, sposób połączenia, ryzyko korozji i to, czy układ ma pracować samodzielnie, czy jako część większego systemu. Najważniejsze nie jest więc samo tworzywo, tylko jego zgodność z resztą instalacji.
| Materiał | Gdzie się sprawdza | Plusy | Na co uważać |
|---|---|---|---|
| Zbrojenie żelbetowe połączone zgodnie z projektem | Nowy dom, ławy i płyty fundamentowe | Najbardziej naturalne rozwiązanie, mało dodatkowych prac | Wymaga ciągłości elektrycznej i kontroli połączeń |
| Stal ocynkowana ogniowo | Uzupełnienia i układy zewnętrzne | Dobry stosunek ceny do trwałości | Trzeba pilnować powłoki i jakości łączeń |
| Stal miedziowana | Gdy potrzebna jest lepsza odporność na korozję | Lepsza trwałość niż zwykła stal | W układach mieszanych trzeba uważać na korozję galwaniczną |
| Stal nierdzewna | Grunty bardziej agresywne i miejsca, gdzie liczy się długi czas pracy | Bardzo dobra odporność na korozję | Najwyższy koszt materiału |
W jednym z aktualnych zestawień KB.pl bednarka ocynkowana 30x4 była wyceniana na ok. 200,24 zł za 26 m, a stal nierdzewna 30x3,5 na ok. 1 342-1 759 zł za 25-30 m. To dobry przykład, jak mocno cena zależy od materiału. Ja zawsze sprawdzam, czy wyższa kwota faktycznie daje coś więcej w konkretnym gruncie i projekcie, czy tylko wygląda „solidniej” na fakturze.
Od doboru materiału płynnie przechodzi się do pytania, czy w ogóle da się zastosować ten sam układ w nowym domu i w budynku, który już stoi.
Nowy dom i remont wymagają innego podejścia
Tu różnica jest zasadnicza. W nowej inwestycji można wszystko zaplanować od początku, a w remoncie trzeba działać wokół istniejącej konstrukcji. I właśnie dlatego wiele osób myli „dobrze byłoby mieć” z „da się to zrobić bez większej demolki”. To nie to samo.
| Sytuacja | Najczęstsze rozwiązanie | Dlaczego właśnie to | Największe ograniczenie |
|---|---|---|---|
| Nowy dom | Uziemienie w fundamencie | Najlepiej łączy niski koszt, trwałość i wygodę wykonania | Trzeba je przewidzieć przed betonowaniem |
| Dom istniejący | Uziom otokowy | Można go dołożyć bez ruszania fundamentu | Wymaga wykopu i odtworzenia terenu |
| Mało miejsca wokół budynku | Sondy pionowe lub układ mieszany | Pozwalają poprawić parametry tam, gdzie otok jest trudny do wykonania | Wynik mocno zależy od gruntu |
Jak przypomina KB.pl, w starszym budynku nie da się już wykonać tego rozwiązania „po fakcie”, dlatego zwykle przechodzi się na otok. W praktyce oznacza to wykop na obwodzie budynku, najczęściej około 60 cm głębokości i minimum 1 m od ścian, a przy ochronie odgromowej często poniżej strefy przemarzania gruntu. To już nie jest mała poprawka, tylko normalna robota ziemna.
Jeżeli więc remontujesz dom, lepiej od razu rozważać warianty zastępcze, zamiast zakładać, że fundament nagle stanie się dostępny. A skoro mowa o zastępstwach, warto też policzyć, kiedy koszty zaczynają rosnąć szybciej niż sama jakość rozwiązania.
Ile to kosztuje i co wpływa na cenę
W cennikach z 2026 roku sama robocizna przy ułożeniu bednarki kosztuje zwykle 50-70 zł/mb przy normalnym stopniu skomplikowania i 60-85 zł/mb przy wyższym. To ważne, bo przy większym obwodzie domu różnica kilku złotych na metrze przestaje być detalem. Do tego dochodzi materiał, wykopy, łączenia i pomiar końcowy.
Jeśli budujesz dom od zera, najtańszy jest moment, w którym i tak prowadzisz roboty fundamentowe. Późniejsza poprawka oznacza już dodatkowe wykopy, odtworzenie nawierzchni i często także naprawę elementów wykończenia.
- Długość i kształt obwodu - im bardziej rozbudowany fundament, tym więcej materiału i pracy.
- Rodzaj gruntu - trudniejsze warunki zwiększają koszt wykopów i montażu.
- Wybrany materiał - stal nierdzewna kosztuje wyraźnie więcej niż ocynk.
- Dostęp do miejsca montażu - ciasna działka lub gotowa kostka brukowa podnoszą koszt.
- Zakres pomiarów i odbioru - bez tego nie warto zamykać tematu.
Żeby jednak dobrze wydać pieniądze, trzeba uniknąć błędów wykonawczych. I tu niestety widzę ich najwięcej, bo wiele ekip traktuje ten temat zbyt lekko.
Najczęstsze błędy, które później kosztują najwięcej
Najgorsze pomyłki nie wynikają z braku materiału, tylko z pośpiechu i braku koordynacji między branżami. W instalacjach tego typu jeden źle przemyślany detal potrafi zniweczyć cały efekt, nawet jeśli reszta wygląda poprawnie.
- Brak ciągłości elektrycznej zbrojenia albo połączeń.
- Wyprowadzenie schowane pod wykończeniem, bez możliwości późniejszej kontroli.
- Mieszanie metali bez zabezpieczenia, co przyspiesza korozję galwaniczną.
- Traktowanie fundamentu jak jedynego elementu ochrony, bez sprawdzenia, czy trzeba go wesprzeć dodatkowymi uziomami.
- Brak pomiaru po zakończeniu robót, czyli zamknięcie tematu „na wiarę”.
Ja zawsze powtarzam jedną rzecz: jeśli instalacja ma działać przez lata, to nie można liczyć na szczęście. Musi się zgadzać projekt, wykonanie i odbiór, a dopiero potem można przejść do estetyki i wykończenia.
Co warto dopiąć przed zalaniem betonu, żeby temat nie wrócił po latach
Przed betonowaniem warto odhaczyć kilka prostych rzeczy, bo później każda z nich będzie trudniejsza i droższa do odwrócenia. Przy zakupie domu albo odbiorze nowej nieruchomości ja pytam o to samo: czy jest dokumentacja, czy są pomiary i czy wiadomo, jak układ został połączony z resztą instalacji.
- sprawdź, czy projekt przewiduje wyprowadzenie do GSU;
- upewnij się, że zbrojenie ma ciągłość elektryczną;
- zaznacz miejsce przyszłej kontroli i pomiaru;
- zadbaj o zgodność materiałową połączeń;
- poproś o protokół pomiaru po zakończeniu prac.
W domu, który dopiero powstaje, to jeden z tych detali, które naprawdę robią różnicę po latach. A jeśli oglądasz nieruchomość na sprzedaż, warto mieć świadomość, że dobrze wykonane uziemienie w fundamencie jest bardziej warte niż kolejny widoczny „upgrade” wnętrza, bo wpływa na bezpieczeństwo całego budynku.
